Marcobisky
  • Home
  • CV
  • Blog
  • TinyML

On this page

  • 1 DFM (Design for Manufacturing)
    • 1.1 Introduction & Design for Sustainability
    • 1.2 Quality Control & Cost of Quality
    • 1.3 Robust Manufacturing Design
    • 1.4 6-Sigma & Process Capability
  • 2 Project Management 项目管理
    • 2.1 Project Schedule Management
    • 2.2 Cost Management 成本管理
    • 2.3 Communication Management 沟通管理
  • 3 计算题
  • 4 Engineering Economics 工程经济学
    • 4.1 Introduction
    • 4.2 Break-even Analysis
    • 4.3 Outsourcing 外包
    • 4.4 CapEx, OpEx, and Total Cost of Ownership (TCO)
  • 5 What is a Company?

EPMF Crash Course 工程项目管理与财务速成笔记

Crash-Course
CN-blogs
已完更
Author

Marcobisky

Published

June 22, 2025

本笔记是本人电子科技大学格院大三《工程项目管理与财务》课程的期末考试复习笔记.

本文 All Right Reserved 保留所有权利, 禁止商用和任何形式的转载!

1 DFM (Design for Manufacturing)

1.1 Introduction & Design for Sustainability

  • DFM 最有效的阶段是 初始设计阶段 (initial design stage),因为此时变更代价最低且影响最大
    • 产品总制造成本中有 70% 到 80% 是在设计阶段就已经决定了
  • DFM 的原则 (principles):
    • Simplicity: 如果插头不能实现正反插就不要设计成对称的
    • Standardization: 比如各种USB接口
    • Tolerance: 比如电阻的精度, 设计时要考虑到制造误差
    • Material Selection: 要考虑材料的强度、耐用性、可加工性等
    • Automation: 哪些工序可以自动化?
    • Process Integration: 衔接好 product design, manufacturing processes, and quality control.
  • DFM 的 错误说法:
    • May impose higher manufacturing costs (应该是减少)
    • May increase complexity of manufacturing operations (应该是减少)
  • Design for Sustainability (DFS) 可持续性
    • 三大支柱 (pillars): Economic, Environmental, Social (economic growth, environmental care, and social well-being)
    • 可持续设计应 避免 Design for shorter period of usage (设计成短周期产品)
    • 4Rs: Reduce, Reuse, Repair, Recycle

1.2 Quality Control & Cost of Quality

  • 7-QC Tools 7个质量工具:

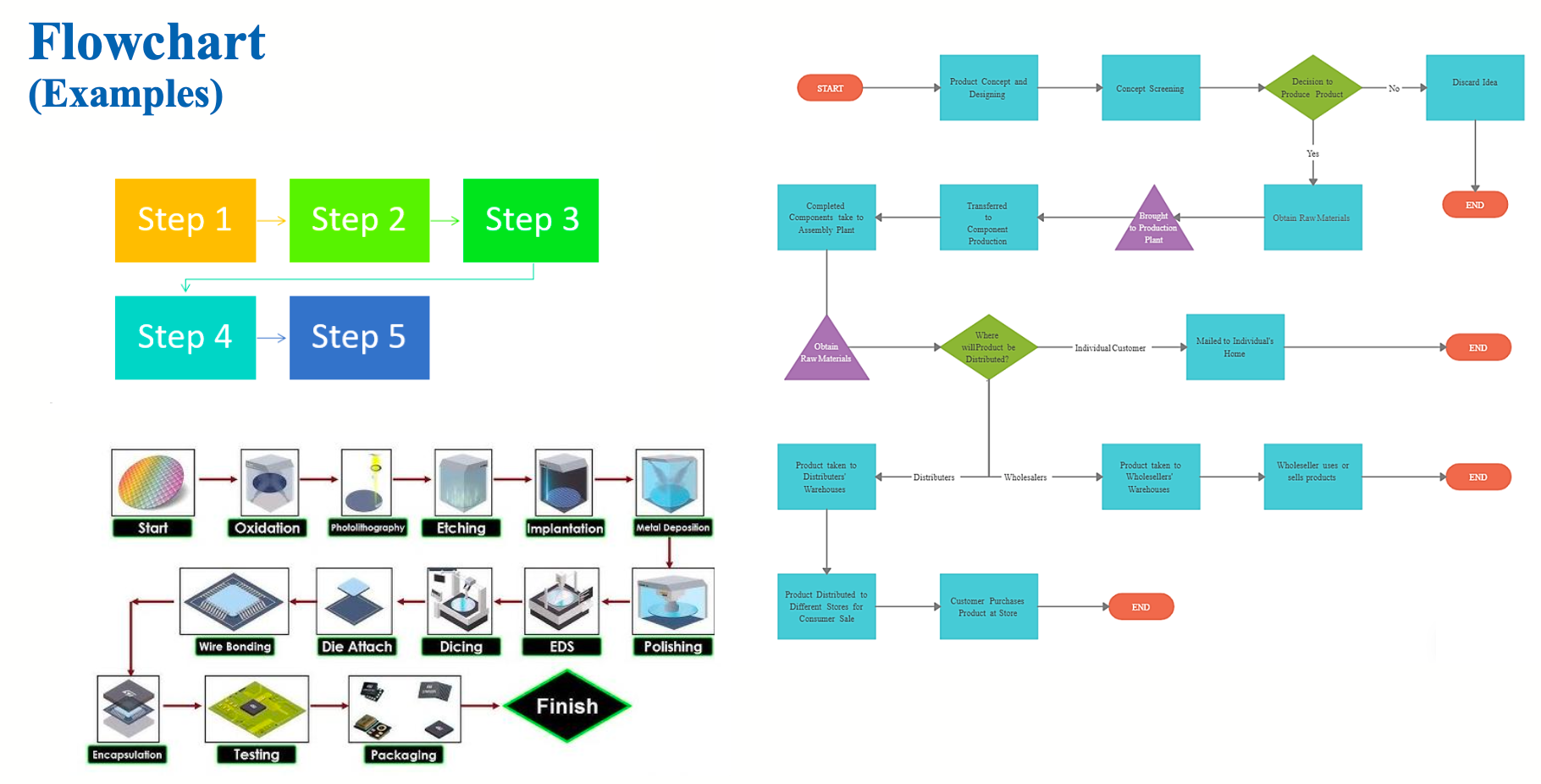

    • Flowchart: 用来记录和规划过程

      Flowchart 例子
    • Check sheet: 用来收集数据, 记录问题发生的频率和类型

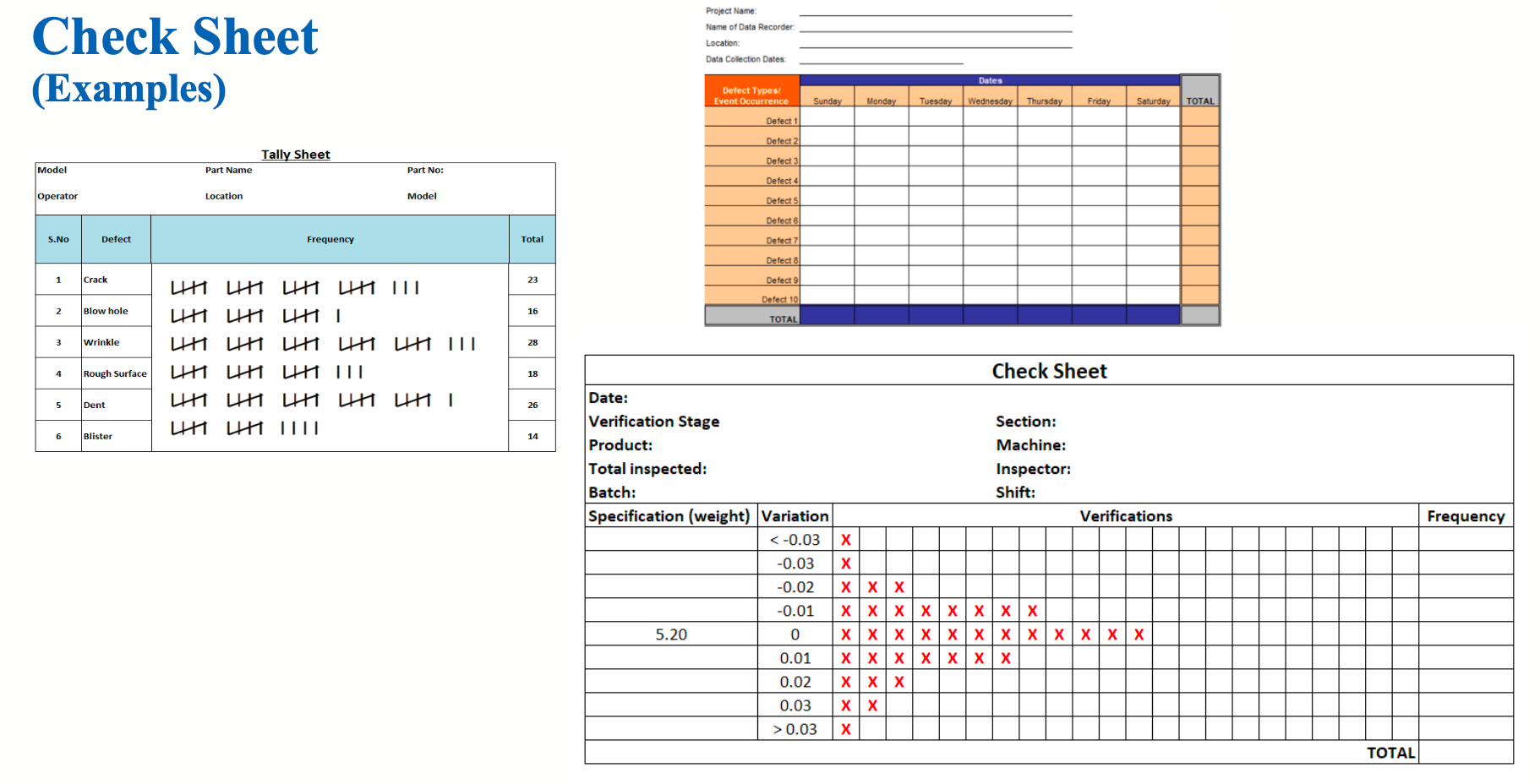

      Check sheet 例子
    • Pareto chart: 把问题按发生频率排序, 找出最重要的问题

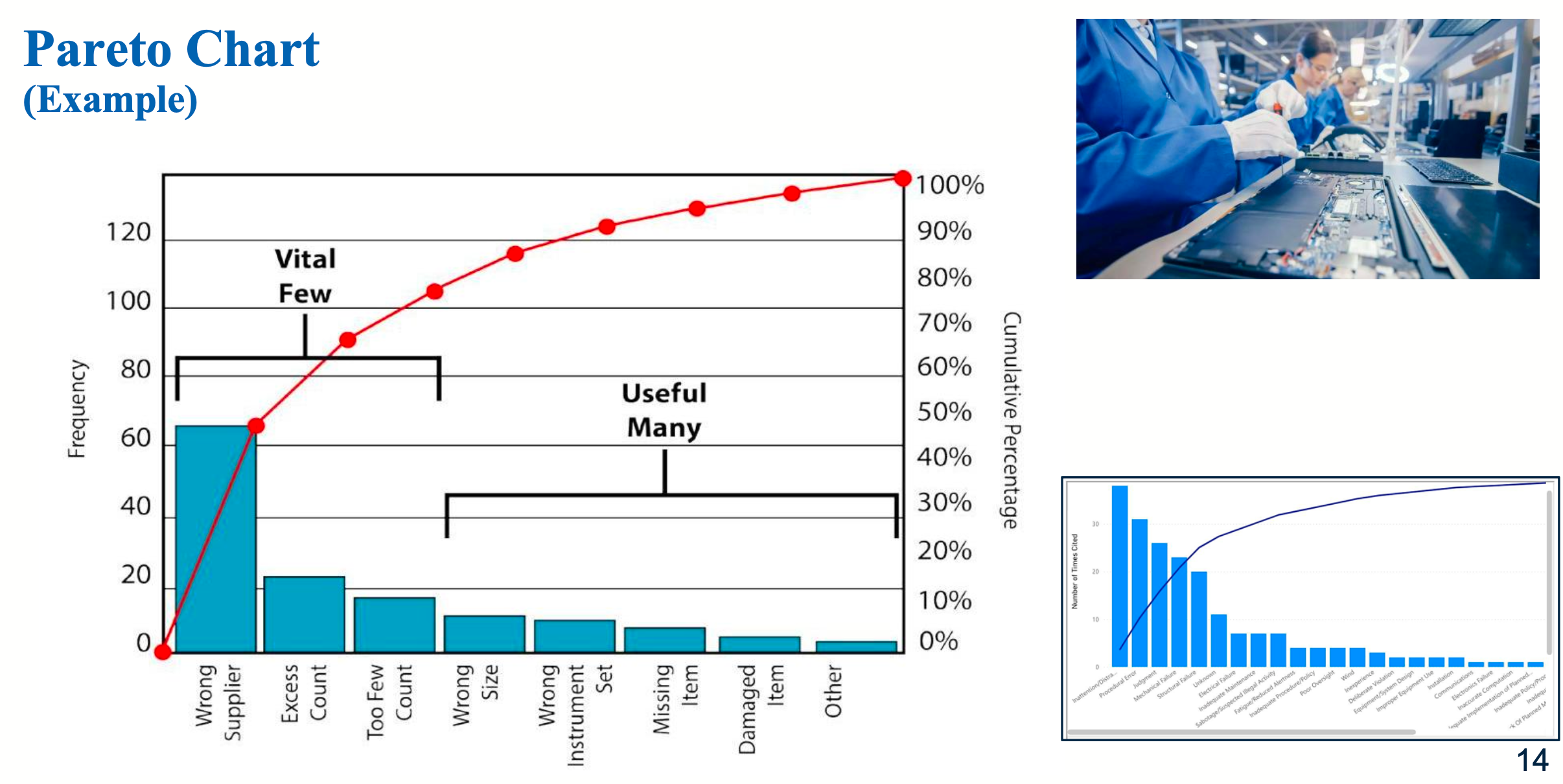

      Pareto chart 例子
      • 80/20 Rule 二八定律: 80% 的投诉来自 20% 的客户, 80% 的利润来自 20% 的产品, 80% 的缺陷来自 20% 的工艺问题
    • Cause-and-effect diagram 因果图: 帮我们识别问题的根本原因 (root causes).

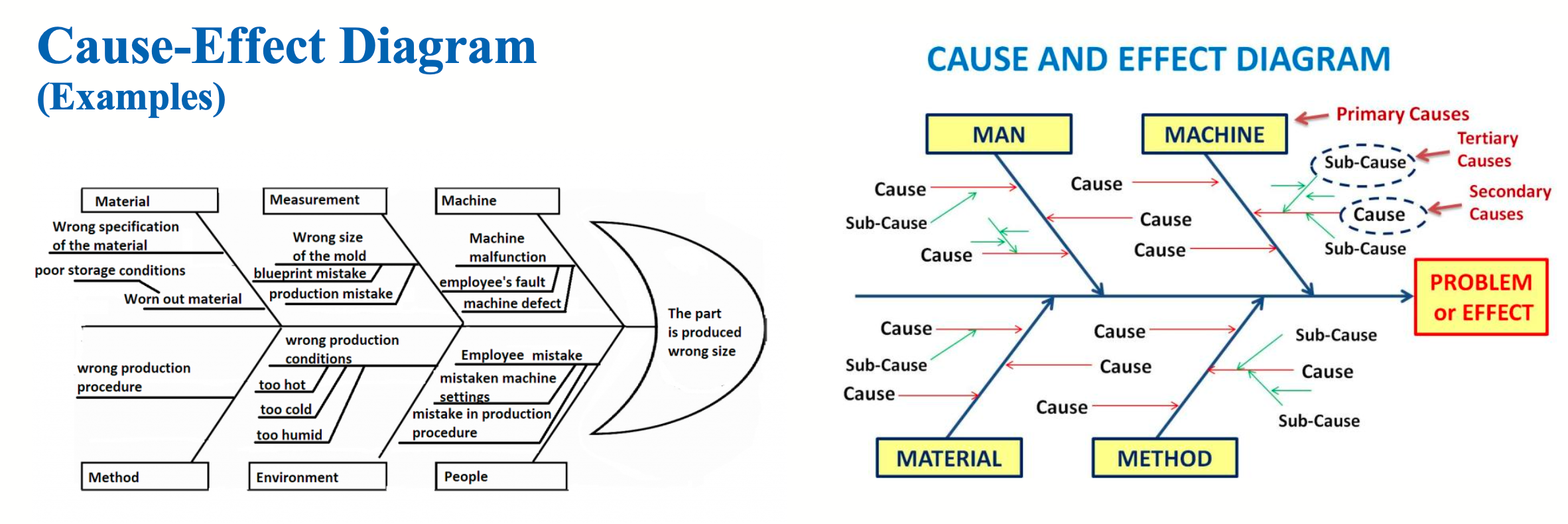

      Cause-and-effect diagram 例子
      • 也叫 fishbone 鱼骨图, Ishikawa diagram

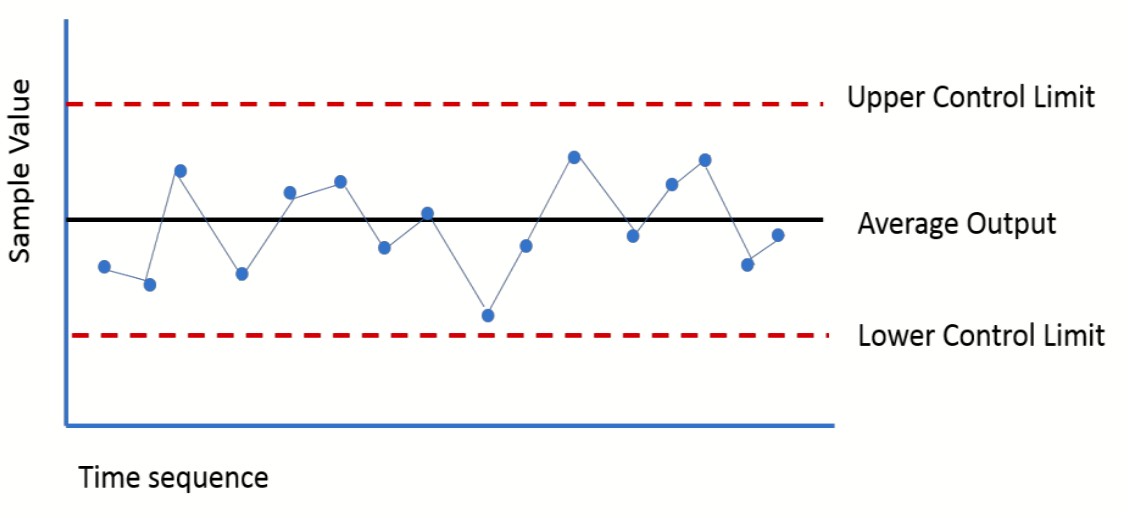

    • Control chart: 用来实时检测过程的稳定性和变化.

      Control chart 例子
      • 也叫 Shewhart chart

      • 一般会根据历史数据算出三个量:

        • Average 平均值: \[\boxed{\bar{X} = \frac{1}{N} \sum_{i=1}^{N} x_i}\]

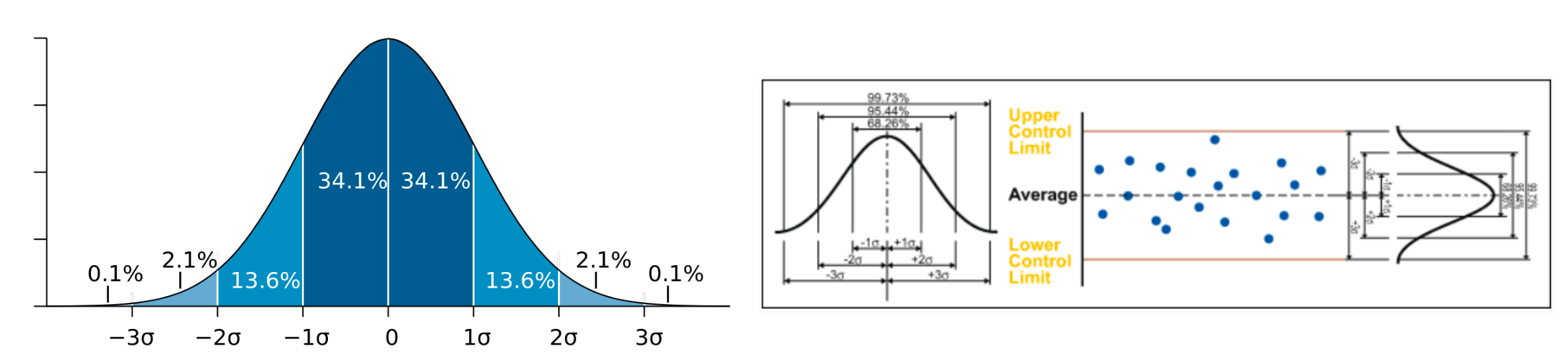

        • Upper/Lower Control Limit (UCL/LCL) 上/下控制限: \[ \boxed{ \begin{aligned} \hat{\sigma} &= \sqrt{\frac{1}{N-1} \sum_{i=1}^{N} (x_i - \bar{X})^2} \\ \text{UCL} &:= \bar{X} + A\hat{\sigma} \\ \text{LCL} &:= \bar{X} - A\hat{\sigma} \\ \text{Process Width} &:= \text{UCL} - \text{LCL} \end{aligned}} \]

          用 \(A\) 来控制严格程度
      • Instability: 落在 UCL 和 LCL 之外的点.

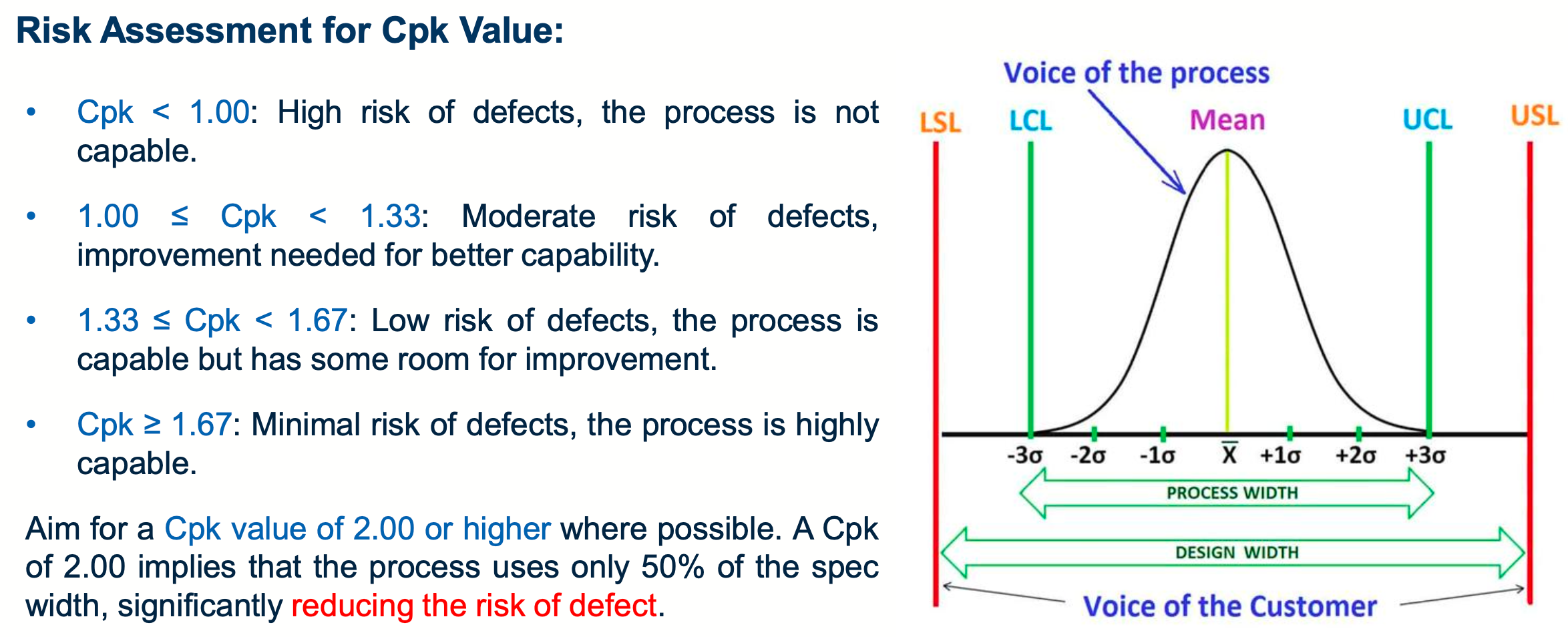

      • Upper/Lower Specification Limit (USL/LSL) 上/下规格限: 由客户或产品标准规定, 比 Process Width 宽. \[\boxed{\text{Design Width} := \text{USL} - \text{LSL}}\]

        这是一个 \(3\sigma\) 过程, \(\text{Design Width} > \text{Process Width}\), \(\text{LSL}\) 和 \(\text{USL}\) 也不一定关于 \(\bar{X}\) 对称, \(1, 1.33, 1.67\) 临界值要记住
      • \(6\sigma\) 过程: \(\bar{X} \pm 6\sigma\) 仍在 Process Width 内, 说明设计接近完美.

        • 5 phases (DMAIC model): Define, Measure, Analyze, Improve, Control.
        • 5 roles:
          • Executive Leadership 高层领导: CEO, 设方向、资源保障、文化推动.
          • Champion 主管: 项目推动者.
          • Master Black Belts 大师黑带: 全职从事 Six Sigma, 负责培训和指导.
          • Black Belts 黑带: 项目执行者.
          • Green Belts 绿带: 打工的.
      • Process Capability Index 过程能力指标 (越大越好): \[\boxed{\begin{aligned} C_p &= \frac{\text{Design Width}}{6\sigma} \\ C_{pk} &= \min\left(\frac{\text{USL} - \bar{X}}{3\sigma}, \frac{\bar{X} - \text{LSL}}{3\sigma}\right) \\ \end{aligned}}\]

    • Histogram

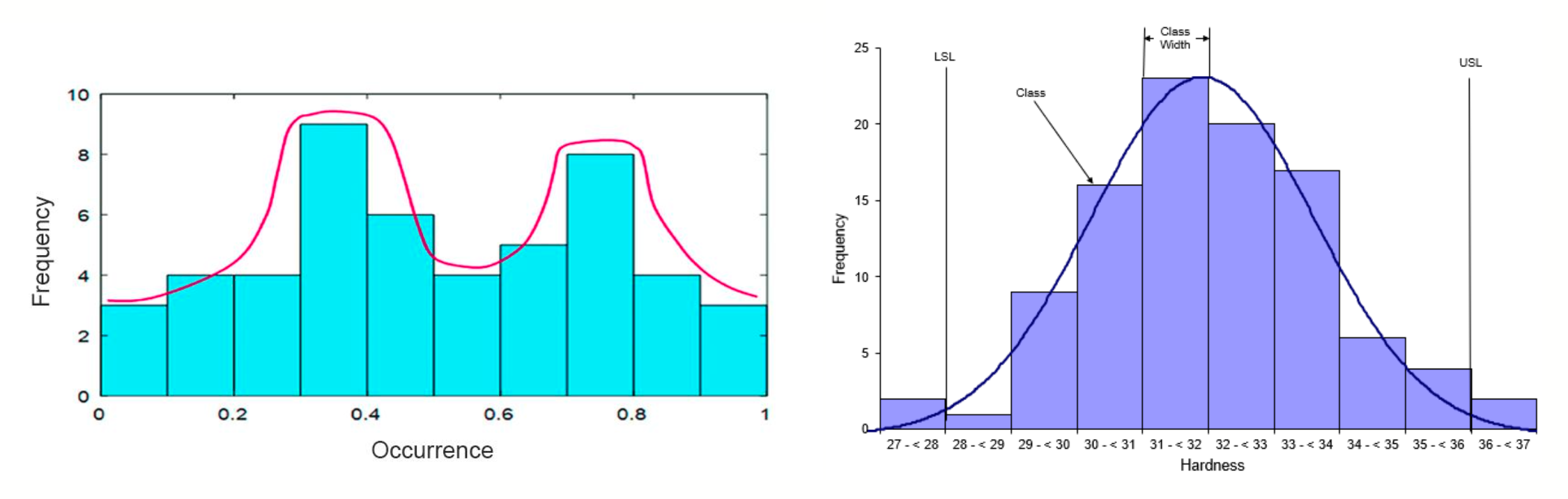

      Histogram 例子{#width=50%}

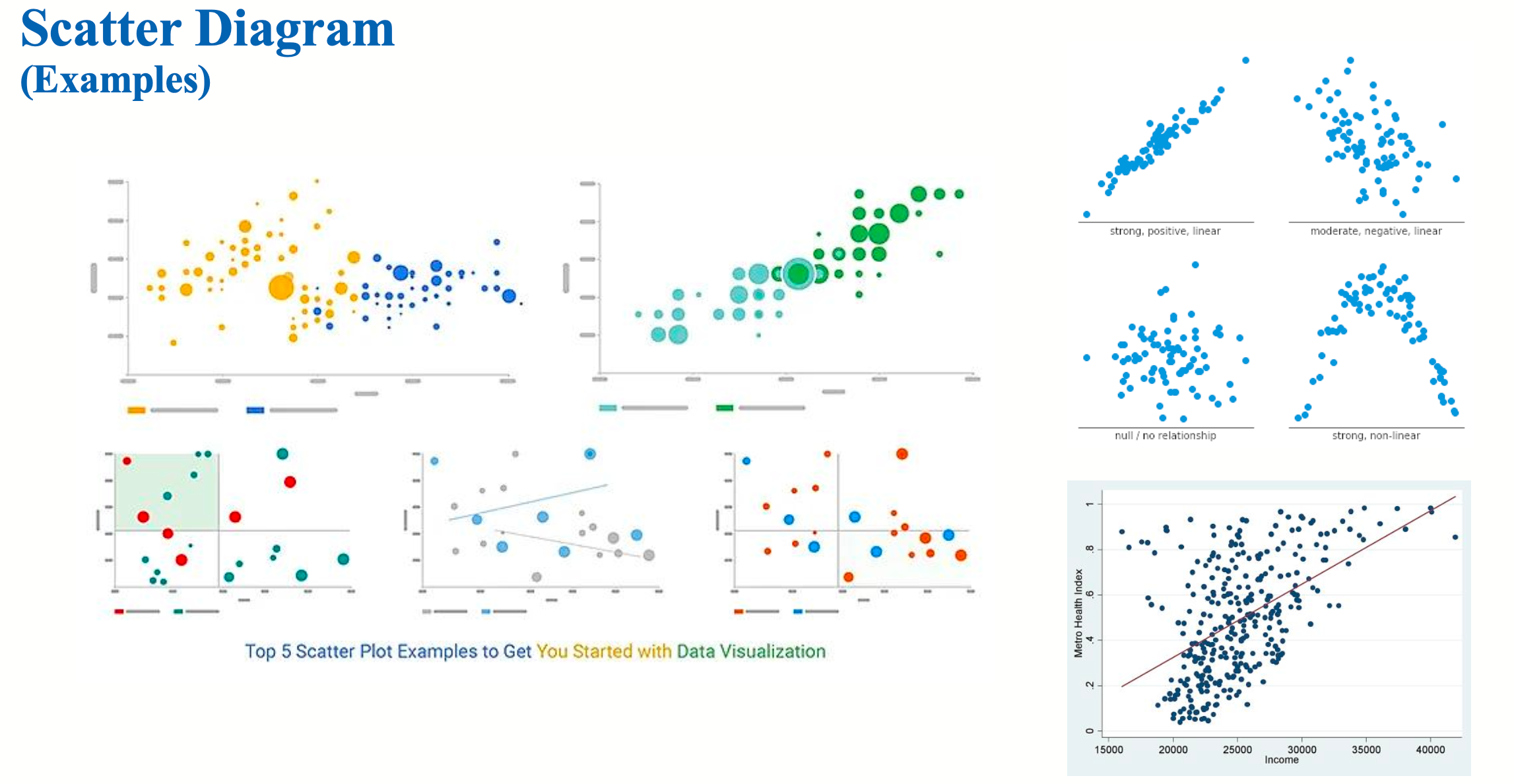

    • Scatter diagram

      Scatter diagram 例子

1.3 Robust Manufacturing Design

  • Robust Design (R & D) 鲁棒设计
    • 动机: 不是控制噪声, 而是优化系统设计, 使其对这些“噪声”不敏感, 从而提高质量.

    • 传统观点: 比如造电阻, 只要电阻值落在目标值的容差范围 (\(\Delta_0\)) 内就算好 (\(L = 0\)), 超出就是坏.

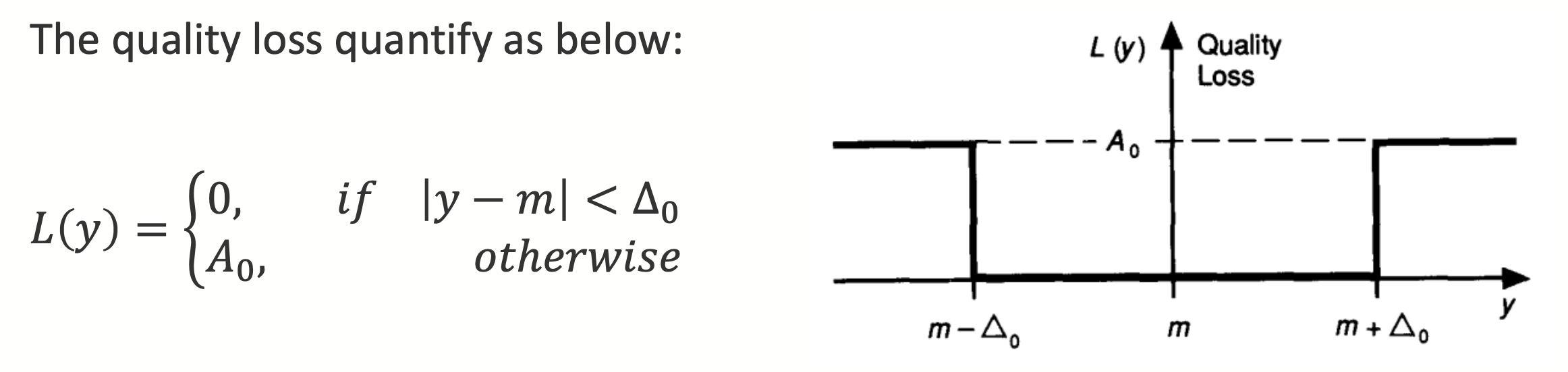

      传统观点

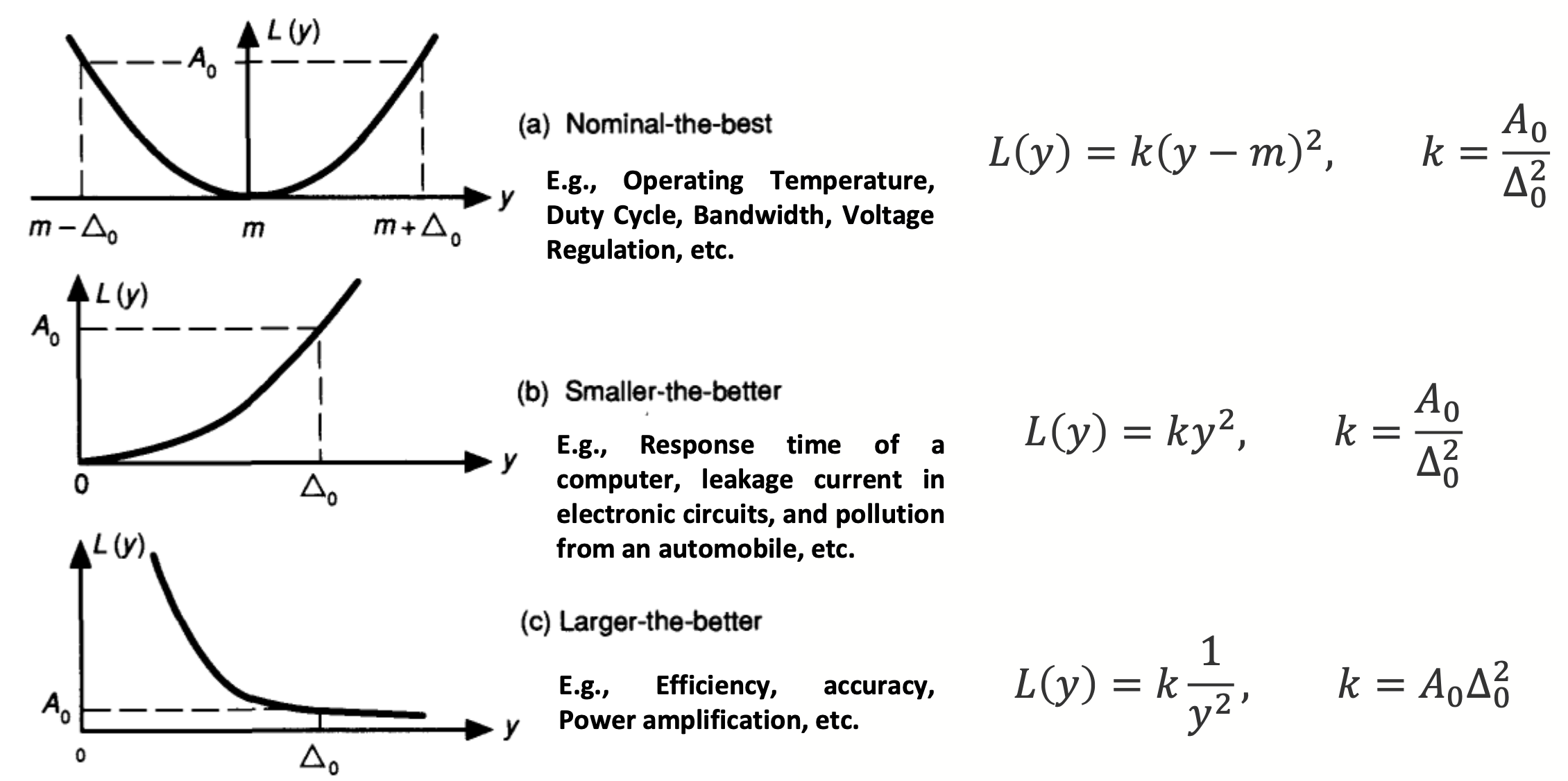

    • Taguchi观点: 只有电阻值恰好等于目标值才是好 (\(L = 0\)), 偏离越大, 损失以二次函数形式增加 (Figure 1).

      • \(k\): Quality Loss Coefficient, \(m\): 目标值.

        Figure 1: Taguchi观点, 要记住三种曲线的名字, \(m\) 是设计值不是样本均值
      • Average Quality Loss: 如果有很多测量值, 则 Loss 的计算取他们的平均: \[\boxed{Q = \frac{1}{N} \sum_{i=1}^{N} k(x_i - m)^2} \tag{1}\]

        • 若样本 \(\{y_i\}_{i=1}^{N}\) 的均值和方差为 \(\bar{y}, s^2\), 当 \(N\) 很大时, Equation 1 可以写成: \[\boxed{Q = k [(\bar{y} - m)^2 + s^2]}\]

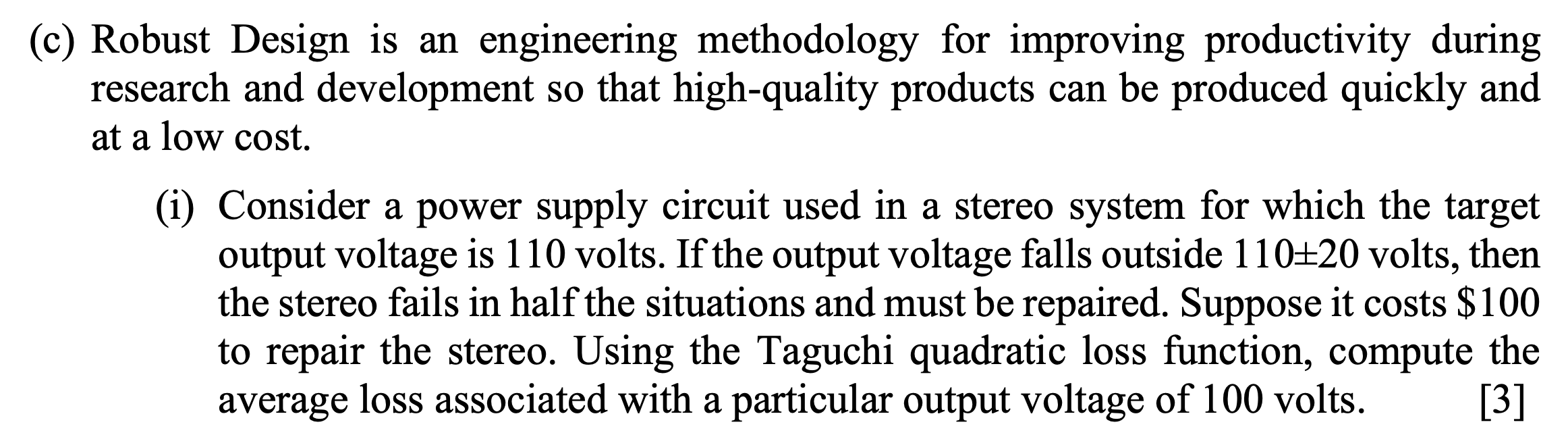

EXAMPLE: Taguchi 鲁棒设计计算

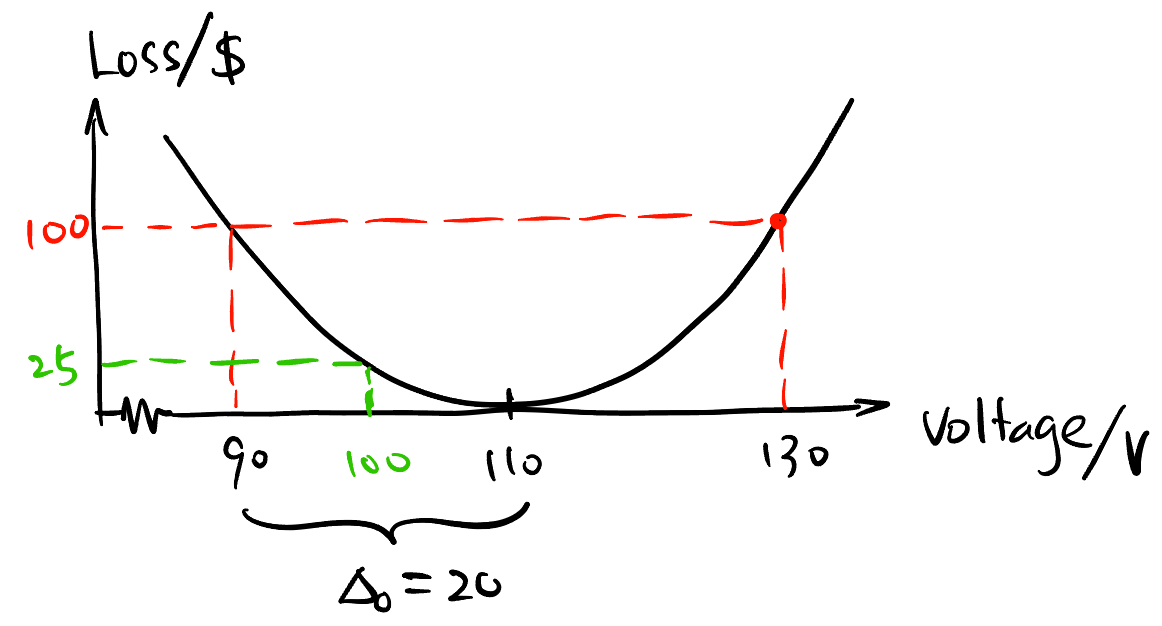

2024年真题

(i) 的答案为 \(25\) USD
  • P Diagram
    • 动机: 有很多因素 (called parameter or factor) 会影响产品质量:
      • Signal factors: 电压、电流、电阻、温度等.
      • Control factors: 材料柏松比、制造工艺、测试方法等.
      • Noise factors: 分为:
        • External 外界噪声: 温度、湿度、灰尘、振动.
        • Unit-to-unit variation: 所用的电阻的误差.
        • Deterioration 老化: 零件老化.

1.4 6-Sigma & Process Capability

见 Section 1.2.

2 Project Management 项目管理

  • Project 项目
    • 有开始和结束时间 (Temporary)
    • 独特 (Unique),即使包含重复任务
    • 可交付物可以是:
      • 有形 (Tangible):软件、设备
      • 无形 (Intangible):知识、流程、服务能力等
  • WBS: Work Breakdown Structure
    • S 不是 Statement!
  • BCR (Benefit-Cost Ratio) 效益成本比: \[\boxed{\text{BCR} = \frac{\text{Total Benefits}}{\text{Total Costs}}}\]
    • 分子分母要转换为 PV.
    • 当 \(\boxed{\text{BCR} \le 1}\) 时, 项目不可行.

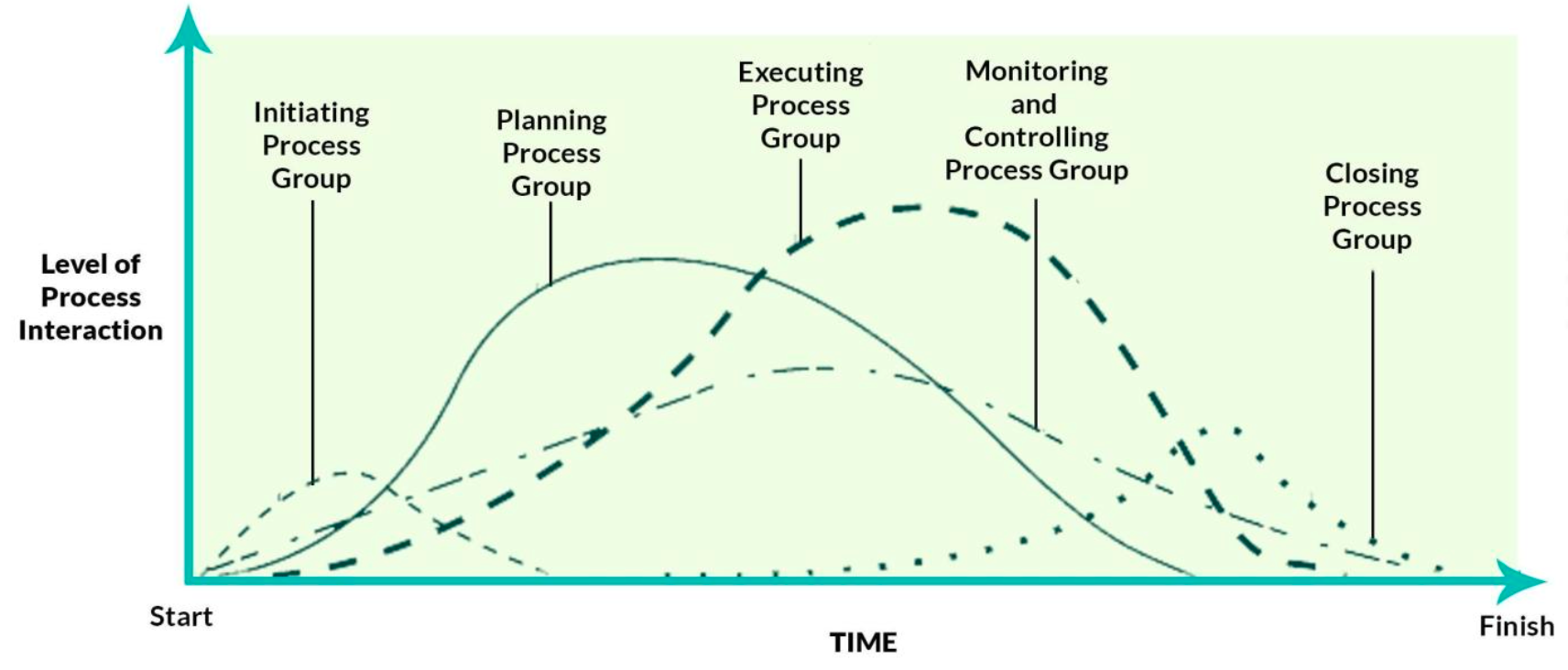

Project Management Process Groups
  • Standard 标准 和 Regulation 法规 区别: Regulations are mandatory and standards are optional

2.1 Project Schedule Management

  • CPM 关键路径法 (Watch this video)
    • Forward Pass: 沿着箭头走, 取最大
    • Backward Pass: 逆着箭头走, 取最小
    • Total Float (Slack): \[\boxed{\text{Slack} := \text{LS} - \text{ES} = \text{LF} - \text{EF}}\]
    • Critical Path: 路径上每个节点的 \(\boxed{\text{Slack} = 0}\).

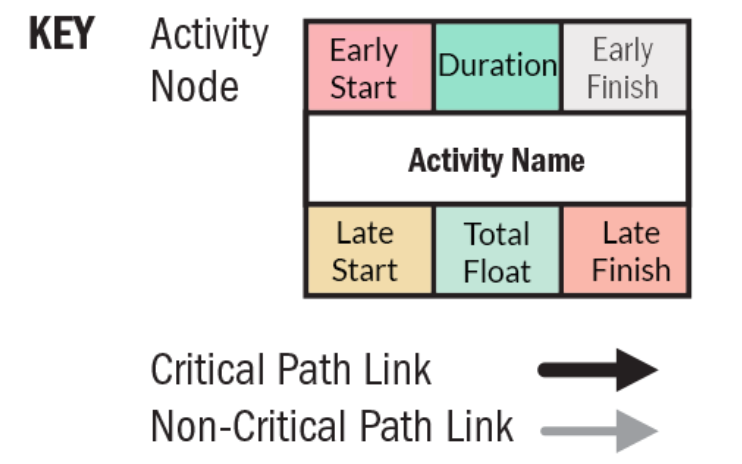

每个任务节点

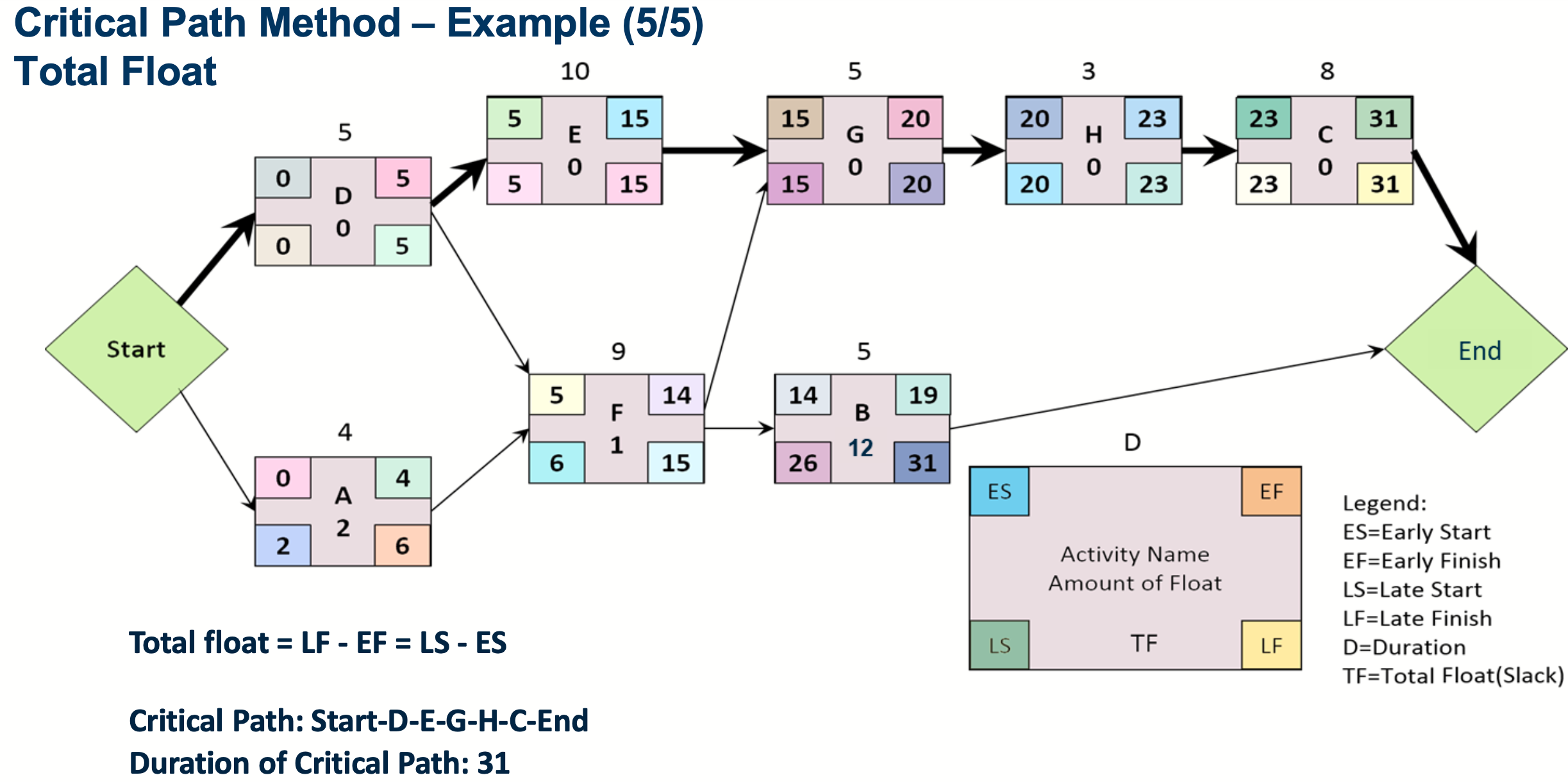

EXAMPLE: Critical Path Method (CPM) 关键路径法

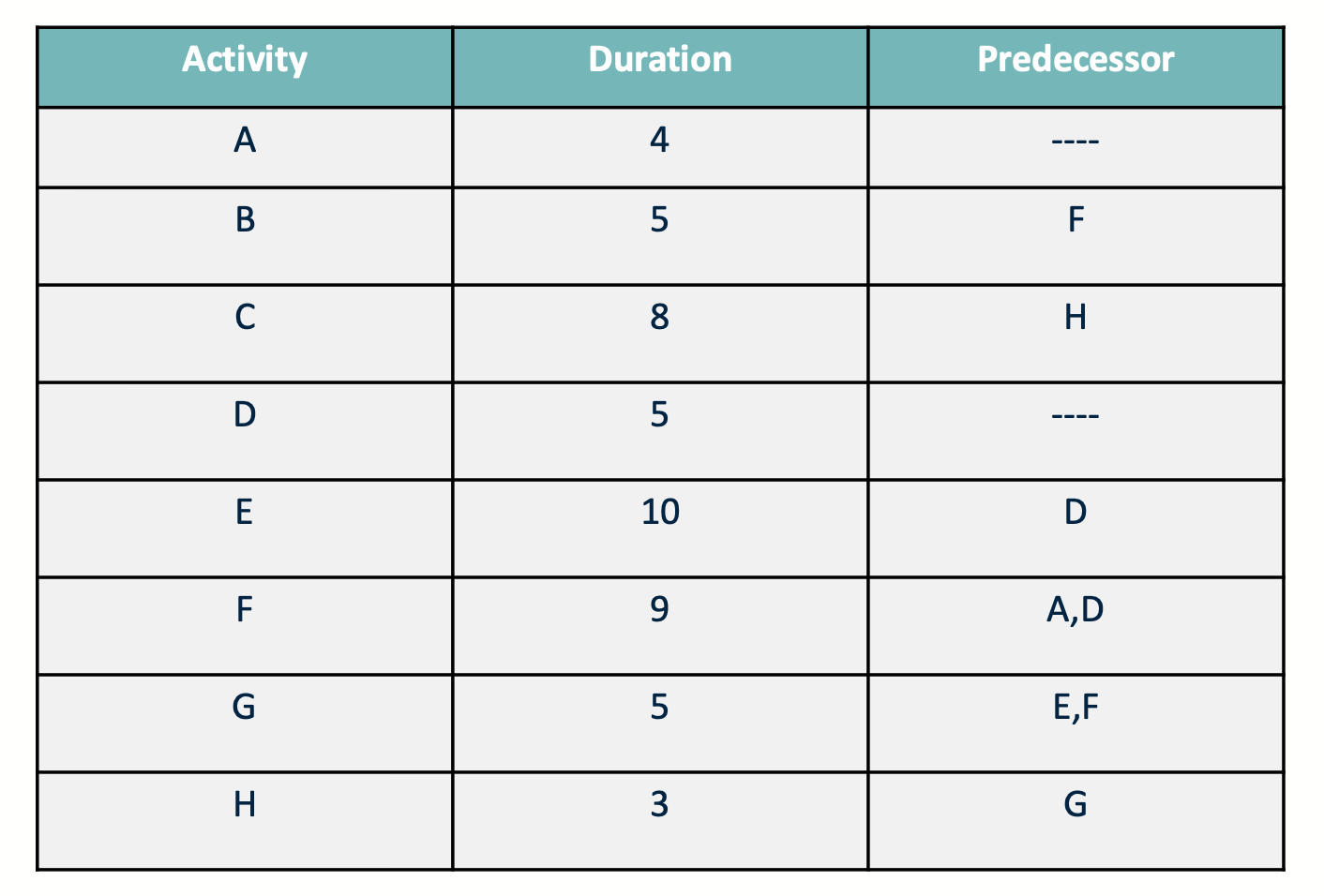

题目

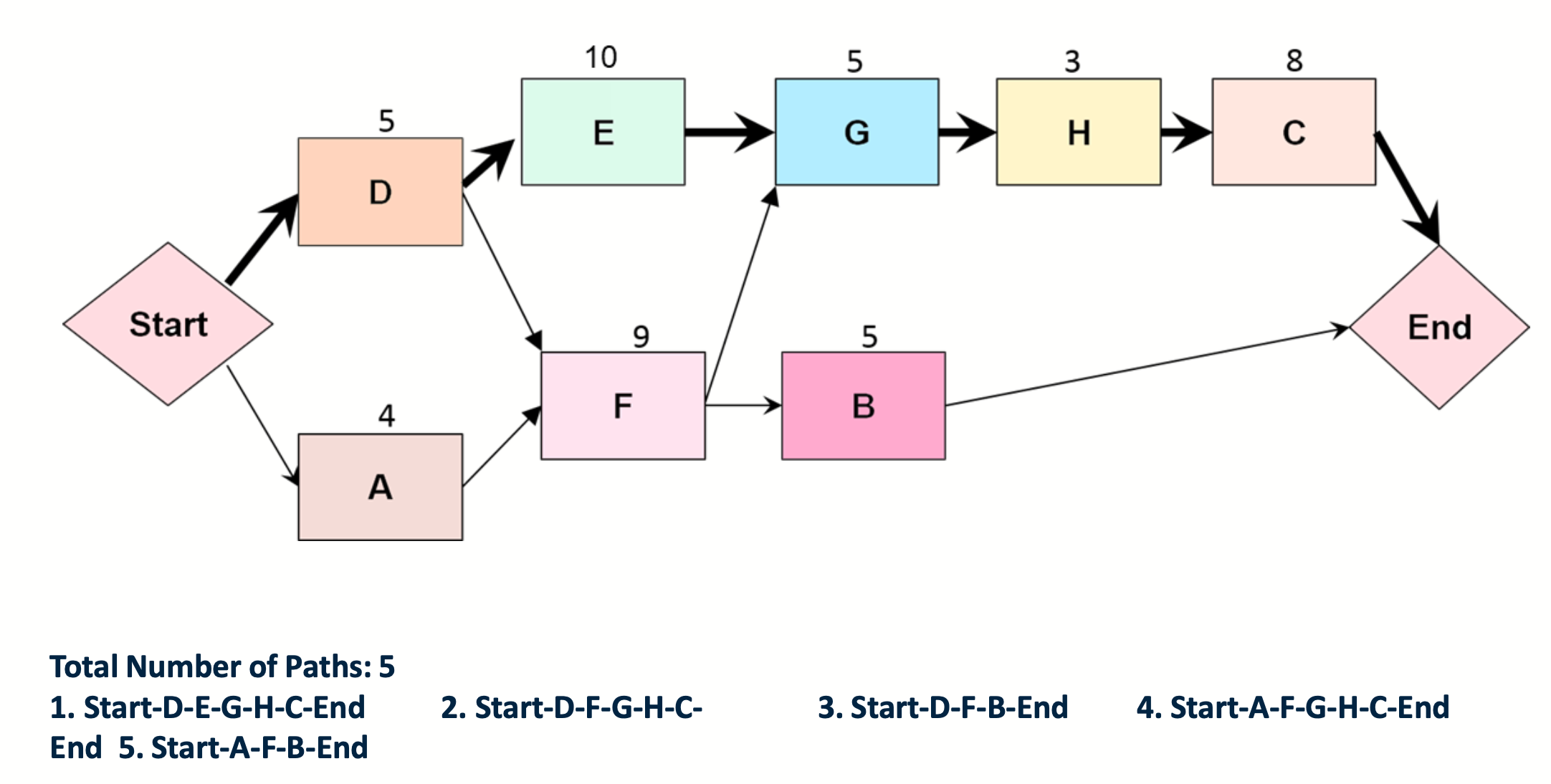

CPM Network Diagram

通过 forward/Backward Pass 分析网络

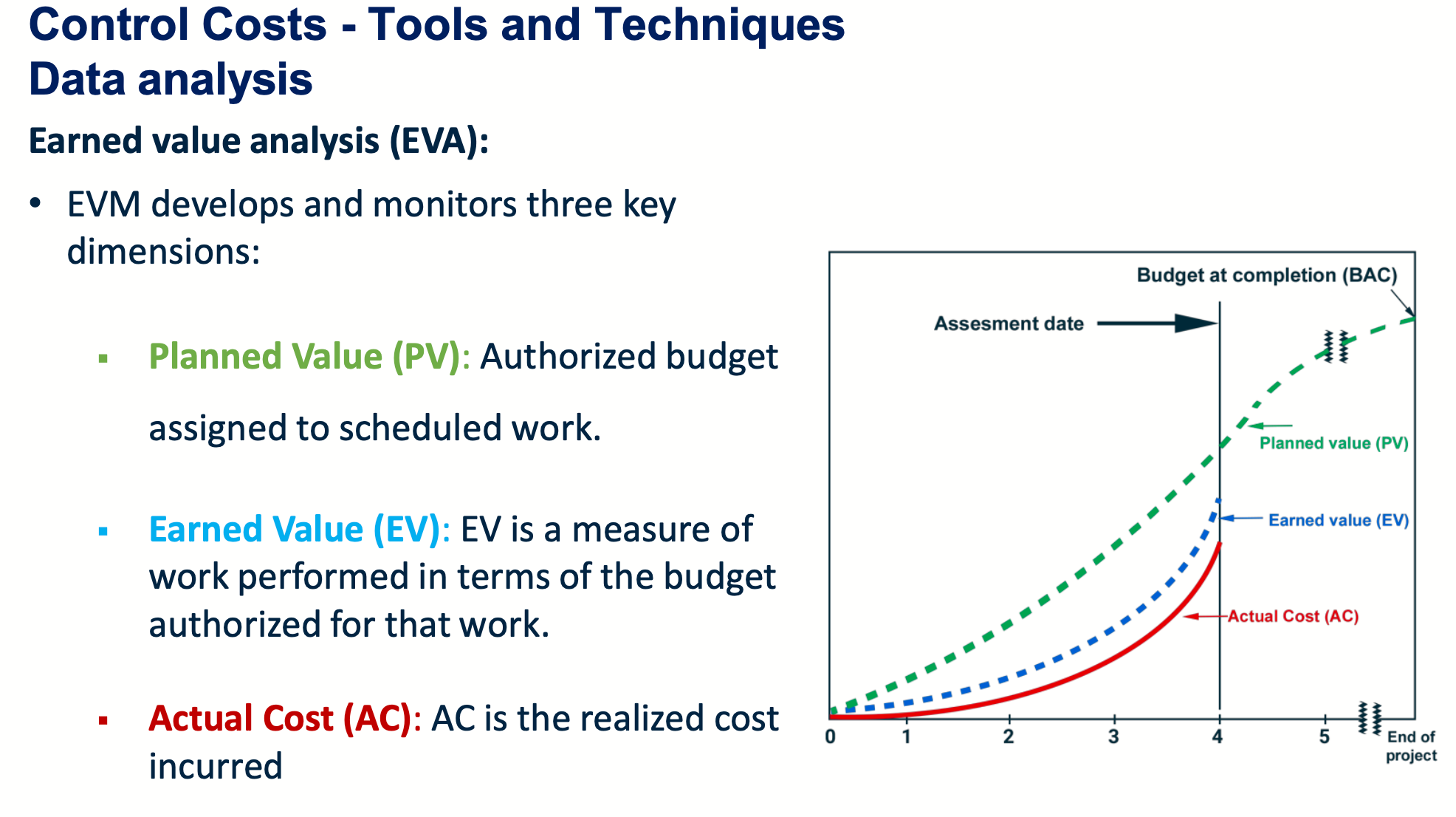

2.2 Cost Management 成本管理

指标 数值
PV = 400 本来应该做 400 元的活
EV = 300 实际只完成了 300 元的活 (落后于进度)
AC = 500 却花了 500 元 (成本超支)

2.3 Communication Management 沟通管理

  • Communication Model 的基本组成: Sender, Receiver, Message
    • 没有: Feedback, Noise, Medium, Interference
    • Medium: 传递信息的媒介, 如邮件、电话、会议等
  • Communication Methods 沟通方式:
    • Push: 一方向多方传送, 如邮件、报告
    • Pull: 自主访问信息, 如网站、数据库 (大数据量的)
    • Interactive: 双向交流, 如会议、电话

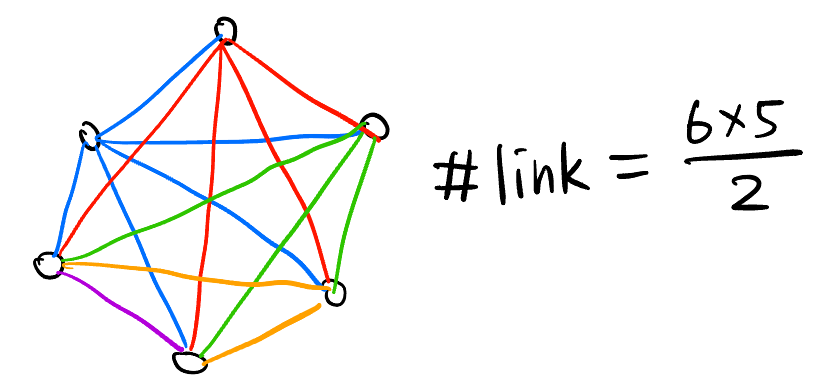

  • Communication Channels 沟通渠道数量 (见 Figure 2): \[\boxed{\text{\#Channels} = \frac{n(n-1)}{2}}\], 其中 \(n\) 是沟通的参与者数量
Figure 2: 每个节点都与剩下的节点通信, intentionally 算两遍, 最后除以二
  • Conflict Management 冲突管理:
    • Avoiding 回避: 不解决问题, 但避免冲突
    • Accommodating 迁就: 让步
    • Compromising 妥协: 双方各让一步
    • Competing 竞争: 强硬立场, 争取胜利
    • Collaborating 合作: 双方共同解决问题, 达成共识

3 计算题

  • Cash Flow 现金流:

    • 定义: 你账本上记录的 Cost 成本 (cash-out), Price 价格 (cash-in), Profit 利润的流动.

    • 动机: 为什么要强调 Cash「现金」? 比如你是卖手机的, 你给客户发货了 \(1000\) 万元的产品, 客户说:“我3个月后再付款”. 这时你账本上有 \(1000\) 万元的收入, 但实际上你并没有收到钱! 这不是现金流! 如果处理不当, 可能会出现 “账面上赚钱,公司却破产”.

      • Payment Term 帐期: “3个月”. 包括商家发货 (shipments) 三个月后才收钱 和 客户收到货后三个月才付款 (payment).
  • Time Value of Money 时间价值

    • 动机: 一般来说, “今天的 100 元” 比 “未来的 100 元” 更值钱, 因为:

      • 国家印钱、通货膨胀、经济增长引起的消费增长
      • 投资机会成本 (Opportunity Cost): 如果你把今天的 100 元冻结, 你就失去了投资它的机会 (尽管投资也可能亏损), 机会也是有成本的.
    • Discounting 折现: 把未来钱的价值折算成今天的价值 (Present Value (PV) 现值).

    • Discounted Cash Flow (DCF): 折现现金流

    • Total Cost of Ownership (TCO): 从买到用完这件东西为止,总共要花的钱的折现.

      • Projected Costs 相同的概念, 但不需要折现.
    • NPV 净现值: 把未来的每年收益贴现到今天的价值,然后减去初始投资

    • Projected Payback Time: 预测的回本时间, 不需要折现计算

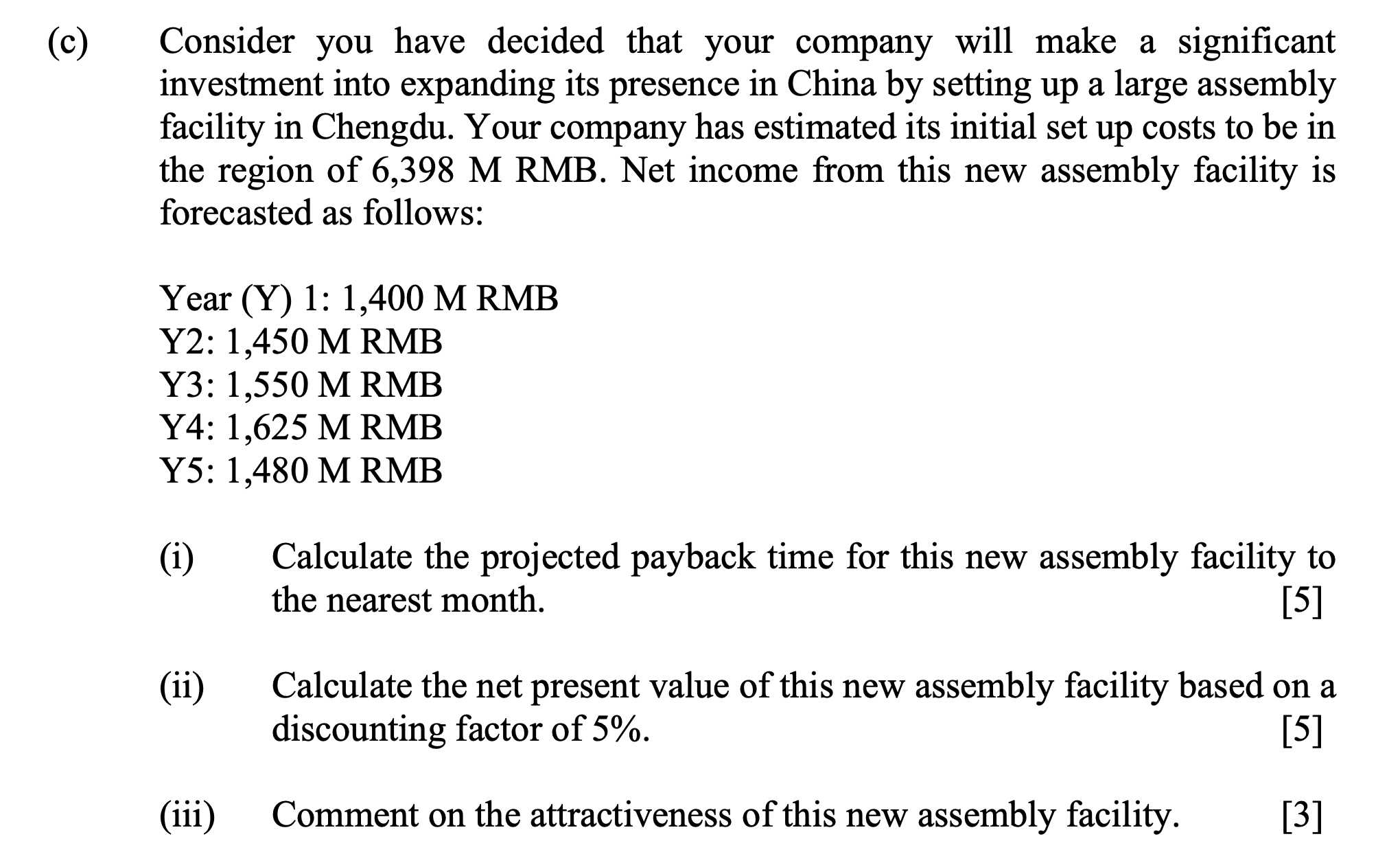

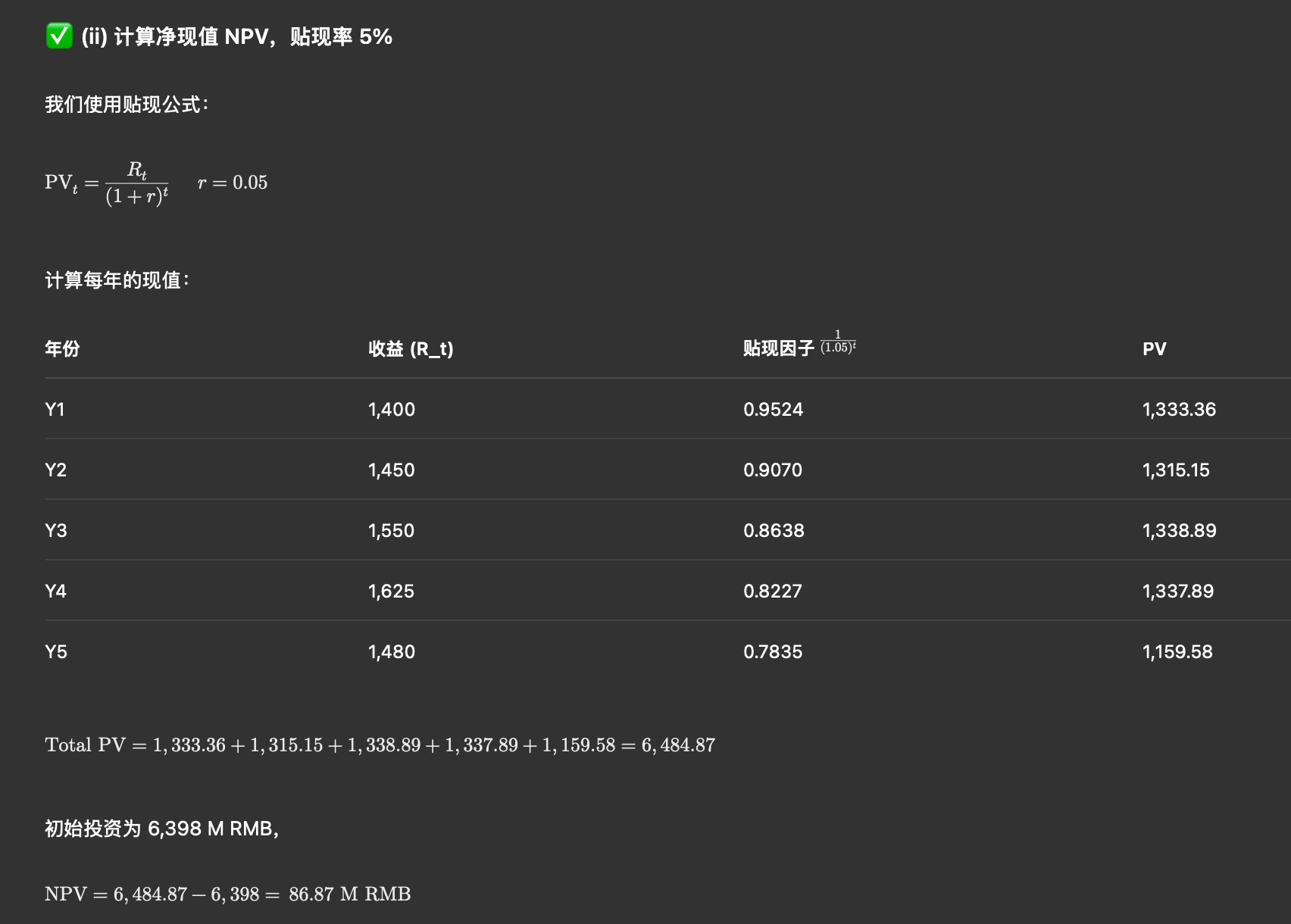

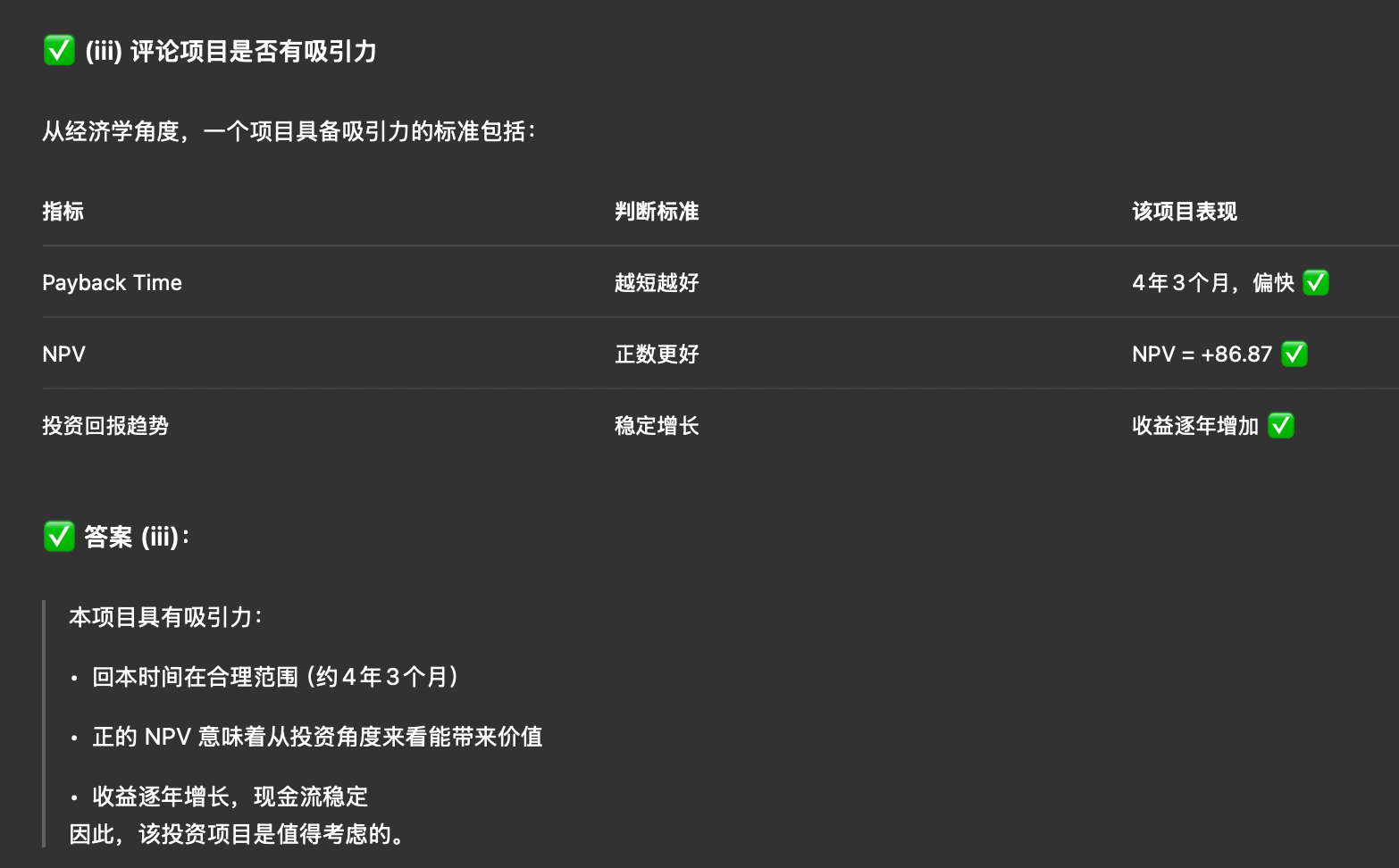

EXAMPLE: Projected Payback Time, NPV 的计算

2024 年真题

(i)

(ii) 注意是除而不是乘

(iii)

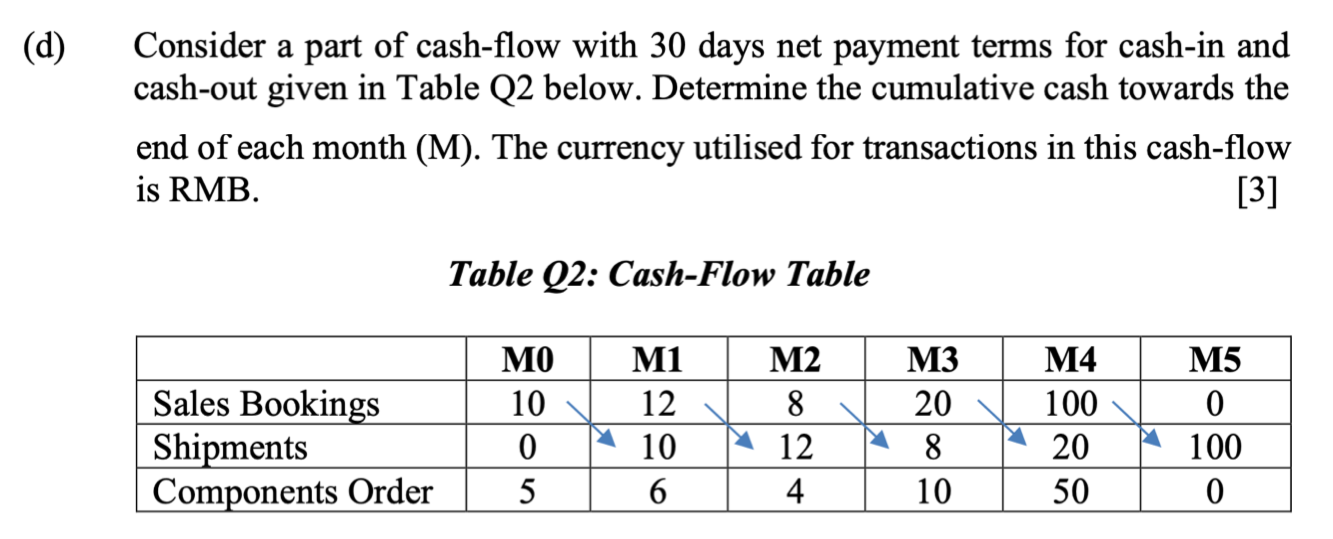

EXAMPLE: Cumulative Cash Flow 累计现金流计算

2024年真题

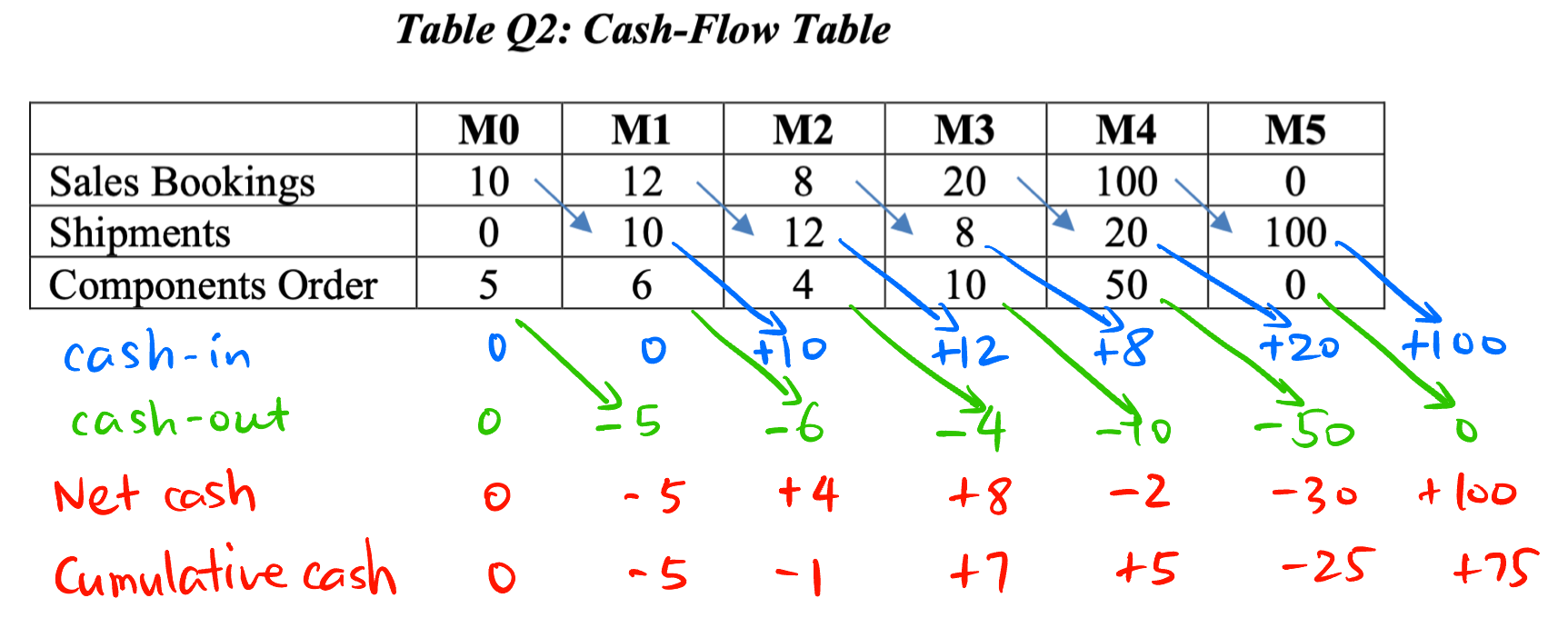

解答

4 Engineering Economics 工程经济学

4.1 Introduction

  • Evaluating alternatives 分析备选方案:
    • 初始成本 Initial cost
    • 利率 Interest rate(或期望回报)
    • 使用寿命 Anticipated life
    • 年运营成本/收益
    • 设备寿命结束时的残值 Resale or salvage value.
  • Statutory Company Reporting 公司法定报告: 每年必须向政府申报财务状况, 包含:
    • 资产负债表 (Balance Sheet): 显示公司“某一时点”的经济状况

      • Assets 资产: 现在有多少现金, 设备, 库存等.
      • Liabilities 负债: 欠的钱
      • Owners’ Equity 所有者权益: 净资产, 就是上面两个相减.
    • 损益表 (Profit & Loss):

      项目 说明
      Sales 营业收入
      Cost of Sales 成本(含人工、制造成本)
      Gross Profit 毛利润 = 销售 - 成本
      Other Expenses 其他开销
      EBITDA1 税息折旧摊销前利润
      ITDA 利息、税、折旧、摊销
      Net Income 净利润
    • 附注 Notes

    • 董事报告 Director’s Report

1 Earning 利润, Interest 利息开支, Taxes 税收, Depreciation 设备折旧, Amortization 无形资产摊销.

4.2 Break-even Analysis

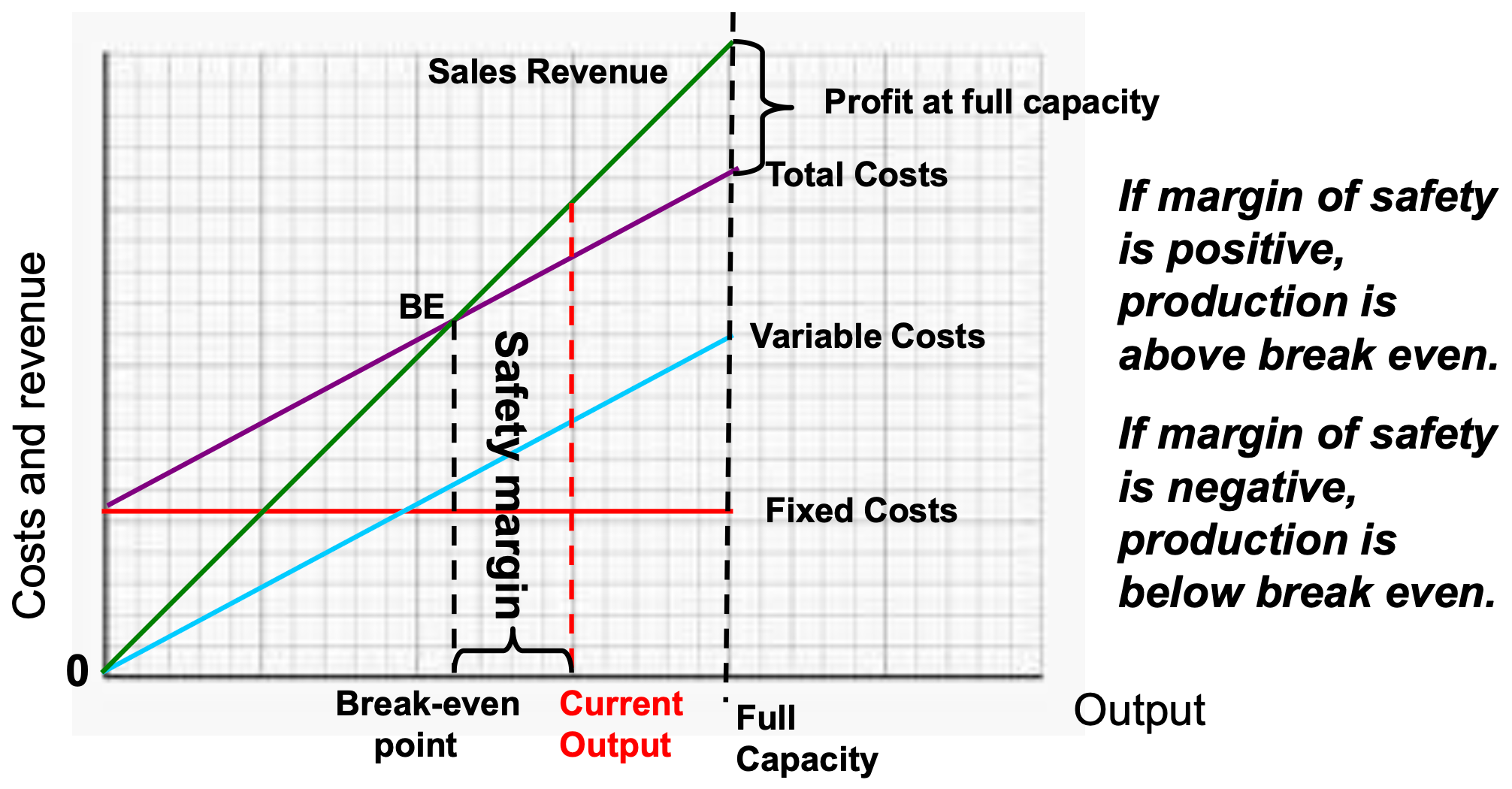

这个图要记住

4.3 Outsourcing 外包

  • 好处:
    • 降低成本
    • 专注核心业务
    • 建立合作关系
  • 坏处:
    • Out of control 失去控制
    • Confidentiality and security 泄密和安全
    • Provider may not understand business environment 沟通问题

4.4 CapEx, OpEx, and Total Cost of Ownership (TCO)

  • CapEx 资本性支出: 用于购买长寿命资产 (\(>1\)年)
    • 例子: 购买设备、建筑物、土地等.
    • 不会一次性计入利润表 (Profit and Loss Statement, P&L), 而是分摊到多个会计期间.
  • OpEx 运营性支出: 用于日常运营的支出
    • 例子: 电费、水费、人工费、维修费等.
    • 属于当期费用, 会直接计入利润表.
  • TCO 见 Section 3.

5 What is a Company?

  • 公司的类型:
    • Sole Trader 个体户: 你开了一家炸鸡店, 赚了钱就是自己的. 可以雇人, 但要对债务负责. 顾客起诉食物中毒, 你就要用自己的积蓄赔 (风险大).
    • Limited company 有限责任公司: 赚了钱是公司的而不是自己的, 用公司里的钱赔, 个人不承担责任 (所以叫 Limited).
      • Limited by Shares 股份有限公司:
      • Limited by Guarantee 担保有限公司: 慈善机构.
      • Public Limited Company (PLC) 上市公司:
  • Company Valuation 公司估值

© Copyright 2025 Marcobisky.
